12月19日,川投燃電黨委書記、董事長姚欣率隊前往達州氣電,對四川達州燃氣電站二期工程建設進行歲末年初督導。此次督導聚焦年度核心任務,旨在為工程的投資、形象進度目標攻堅注入強勁動力,同時牢牢守住安全底線,確保項目平穩運行。達州氣電黨總支書記、總經理蔡宏,黨總支委員、副總經理管立陪同。
近期,達州氣電二期工程建設亮點紛呈:3號機組發電機定子、高中壓缸以及燃機下半缸等主要主機設備已精準安裝就位,主廠房半幅屋面止水工程順利竣工,燃機復裝的各項條件已經就緒。主廠房運轉層設備基礎澆筑工作圓滿完成,現場已做好充分準備迎接輔機設備的陸續進場。工程即將邁入設備安裝的高峰期,這一系列成果為明年8月如期實現投產目標筑牢了堅實基礎。

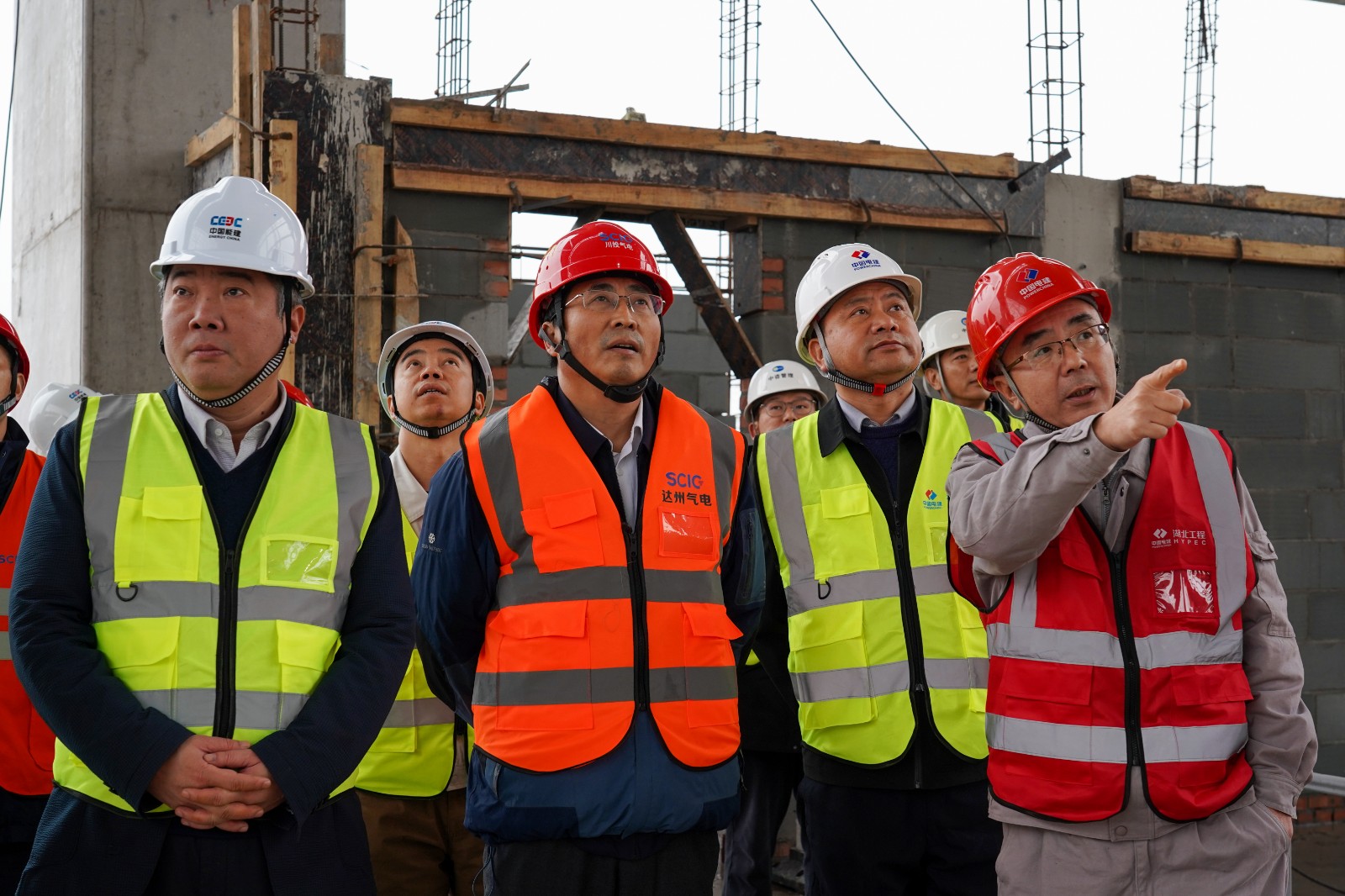

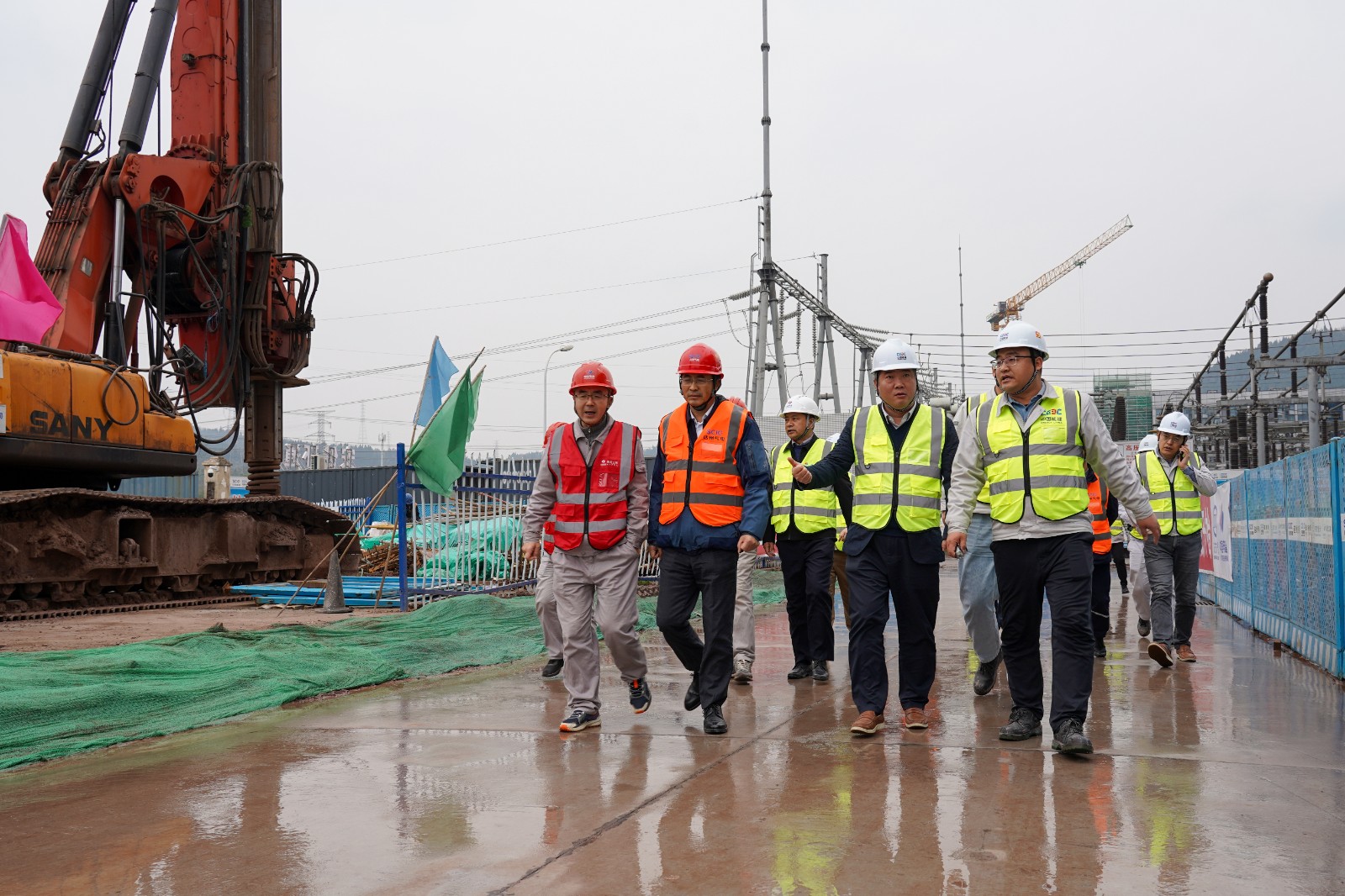

在督導過程中,項目EPC總承包牽頭方中國電力工程顧問集團西南電力設計院有限公司黨委委員、副總經理周銳,施工方中電建湖北電力建設有限公司黨委委員、副總經理段勇剛也同期抵達二期施工現場,共同針對歲末年初的安全與進度工作展開全面檢查。各方聯合深入主廠房運轉平臺、余熱鍋爐、機力通風塔、調壓站等關鍵施工區域進行細致勘查,并隨后召開了專題座談會。會議對項目建設一年來在安全方面取得的顯著成效給予了充分肯定,同時就建設過程中存在的問題展開深入討論并達成一致解決方案。各方將齊心協力,充分整合資源,全力保障工程進度,堅決實現明年按期投產發電的關鍵目標。
達州氣電工程管理部、項目監理項目部、EPC總承包項目部等相關負責同志陪同檢查。
